Na Suwalszczyźnie widać coraz większe postępy przy budowie polsko - litewskiego gazociągu. Jak informuje inwestor, zakończony został pierwszy etap prac na całym zadaniu 3 od Kukowa do granicy PL-LT o długości ok. 47 km
Polegały one na:
- rozpoznaniu geodezyjnym i wytyczeniu trasy,
- określeniu dokładnego przebiegu osi rurociągu,
- wyznaczeniu słupkami pasa budowy oraz potencjalnych miejsc kolizji z drogami, liniami kolejowymi etc.,
- spisie inwentaryzacyjnym stanu zagospodarowania nieruchomości przed wejściem wykonawcy,
- usunięciu roślinności i zdjęciu warstwy humusu,
– usunięcie wierzchniej warstwy gleby (ok. 0,3 m)
– usypaniu wału;
- oczyszczeniu pasa budowy z drzew, krzewów oraz wszelkich innych zidentyfikowanych obiektów utrudniających prowadzenie prac;

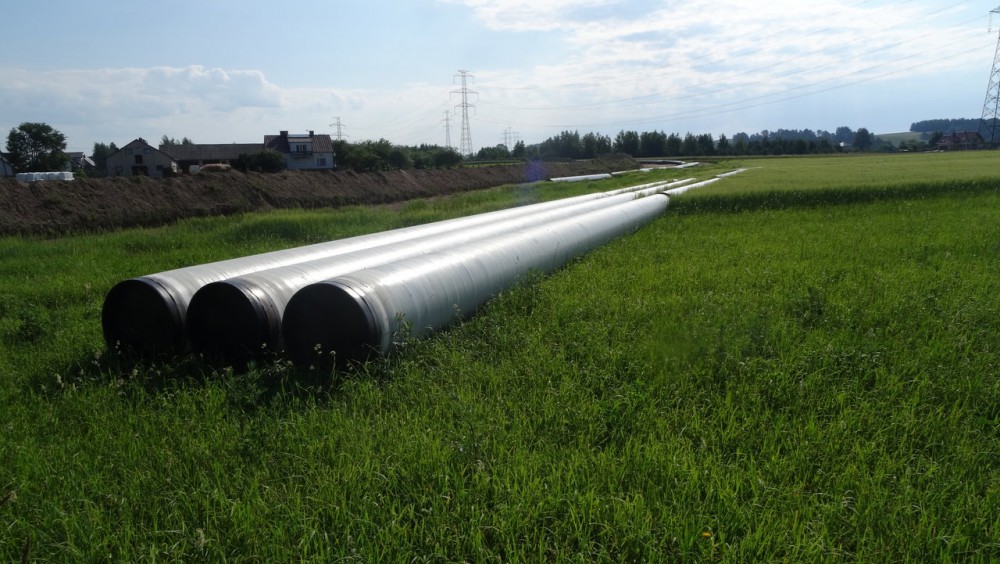

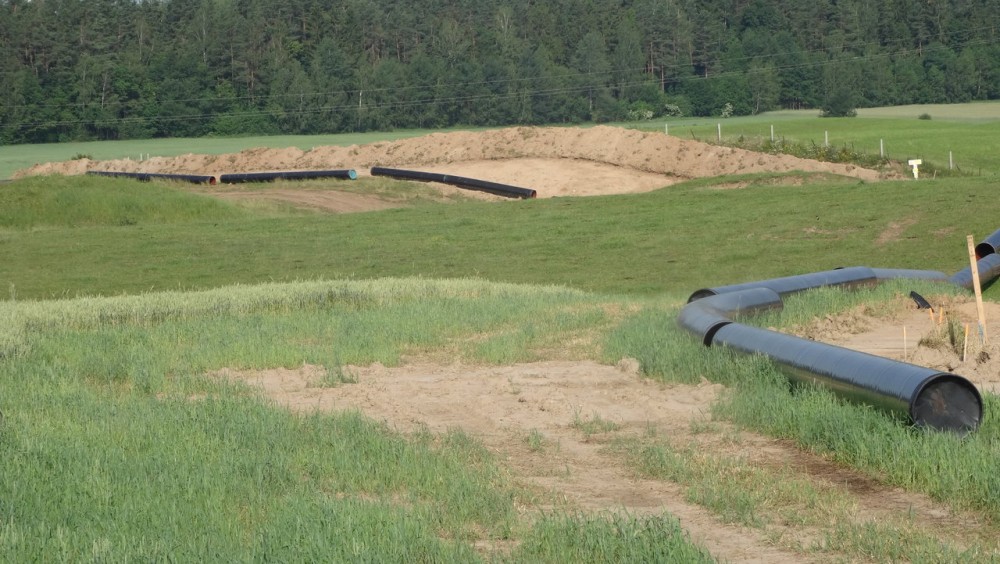

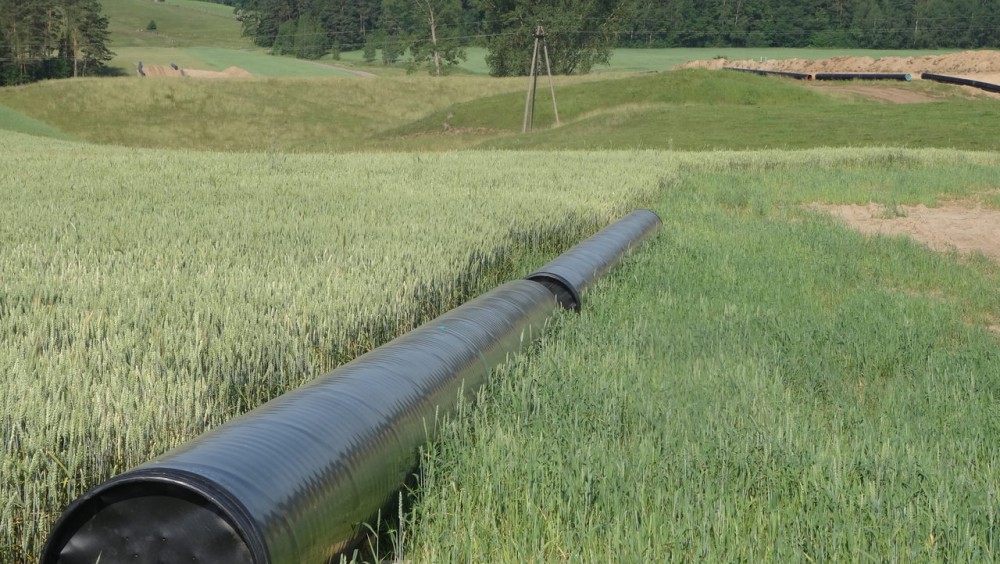

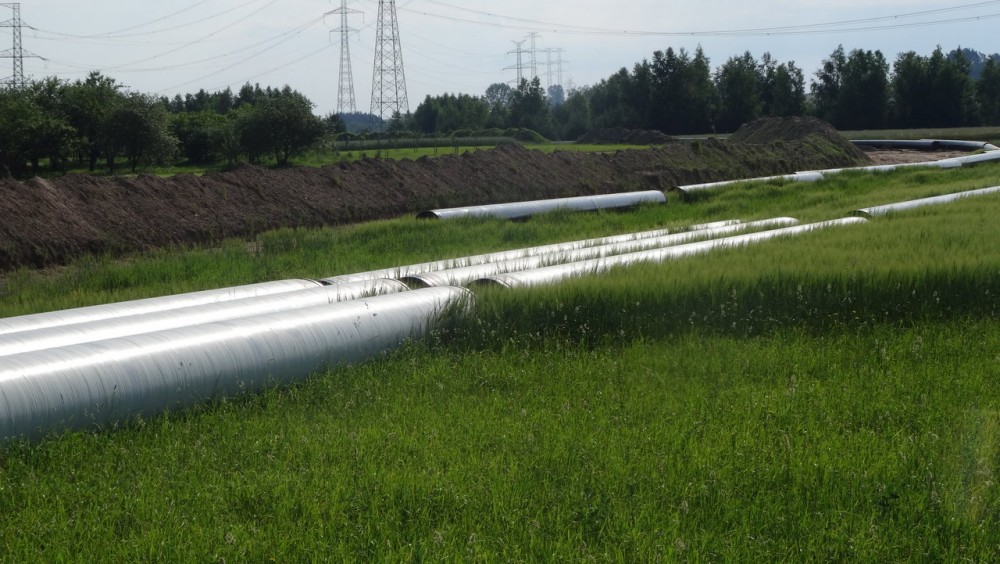

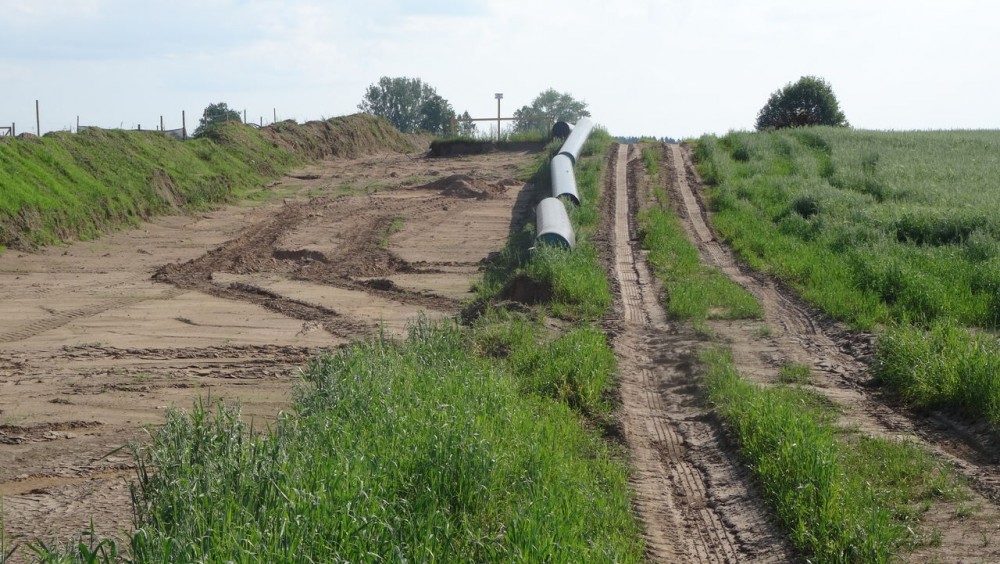

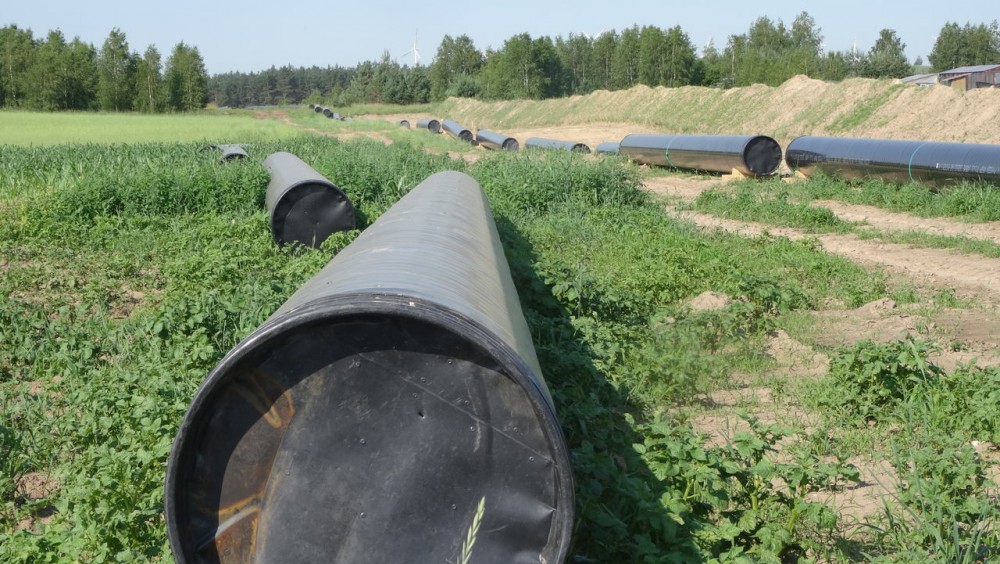

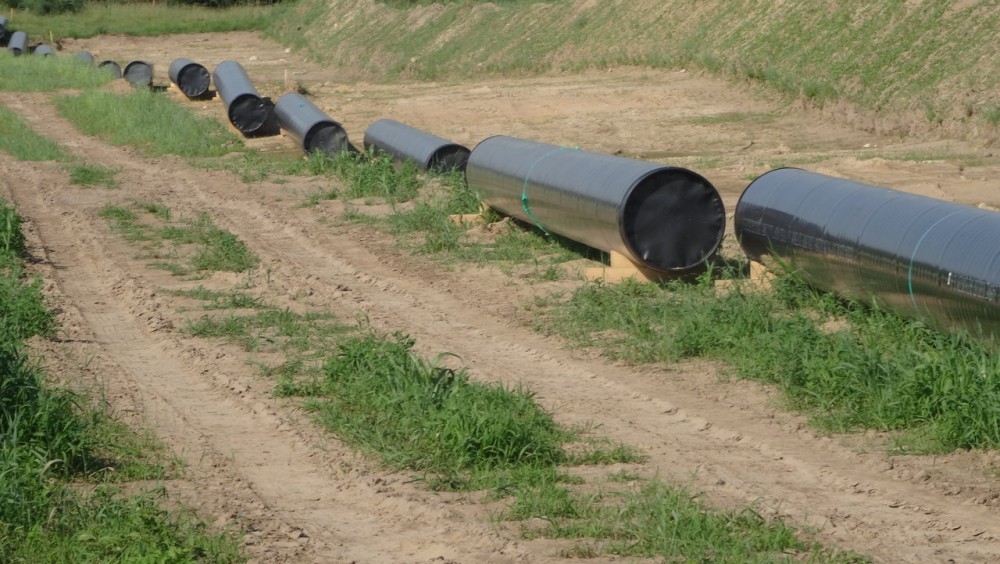

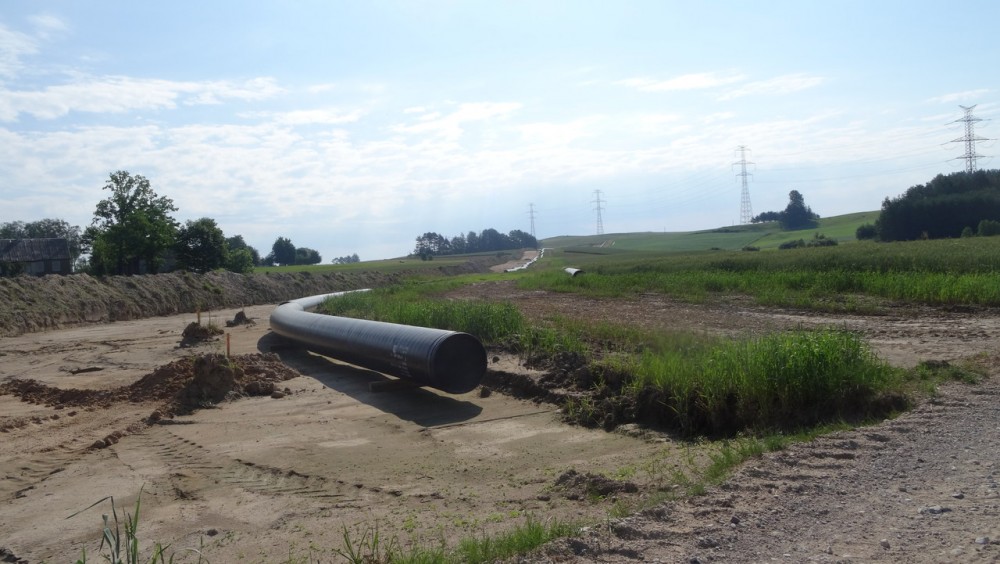

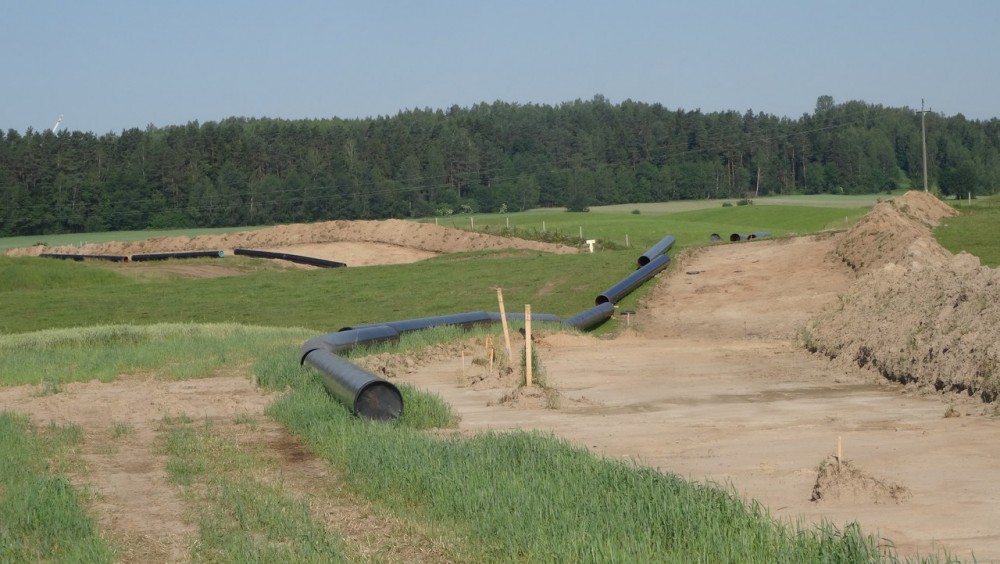

- rozmieszczeniu rur wzdłuż trasy: transport rur składowanych wcześniej na placach składowych wokół budowy i układanie w pobliżu linii rurociągu (co widać na zdjęciach niżej).
Przywieziono je niedawno. Prace prowadzone są w gminach Suwałki, Jeleniewo oraz Szypliszki.
Następnym etapem prac będzie:
1. Spawanie rur i wykonanie wykopu:
- dopasowywane rozwiezionych rur na miejscu do zaprojektowanego profilu trasy,
- spawanie ułożonych i odpowiednio wygiętych rur z pozostawieniem miejsca umożliwiającego poruszanie się maszyn budowlanych;
- inspekcja spawów i spoin, kontrola ultradźwiękowa/radiograficzna w celu zapewnienia najwyższej jakości wykonania połączeń rur;
- wykonanie wykopu umożliwiającego ułożenie rurociągu na odpowiedniej głębokości pozwalającej na przysypanie go co najmniej 1,2 m warstwą ziemi licząc od górnej ścianki rury;
- oczyszczenie wykopu z kamieni i innych przeszkód (korzeni)
–wykonanie podsypki z piasku.
2. Układanie gazociągu w wykopie:
- układanie rurociągu w sposób ciągły, przy jednoczesnym użyciu ok. 3-6 tzw. żurawi bocznych;
- zespawana rura przesuwana jest po specjalnych kołyskach wyposażonych w rolki;
- inwentaryzacja powykonawcza zespawanych i ułożonych części rurociągu przed zasypaniem;
- obsypanie ułożonego rurociągu piaskiem, a następnie gruntem rodzimym wydobytym wcześniej z wykopu,
– zabezpieczenie powłoki izolacyjnej tzw. gruntem miękkim, zagospodarowanie nadmiaru gruntu.
3. Przywrócenie terenu do stanu pierwotnego:
- odtworzenie początkowego ukształtowania terenu i zabezpieczenie przed erozją;
- przywrócenie pierwotnej warstwy gleby – rozłożenie humusu w pasie budowy;
- odbudowa biologiczna m.in. polegającą na obsianiu terenu mieszanką traw (po uprzednim uzgodnieniu zakresu prac z właścicielami działek).
4. Znakowanie trasy gazociągu:
- znakowanie słupkami, które pozostaną jedynym śladem przebiegu rurociągu pomiędzy kolejnymi obiektami naziemnymi (ZZU).
Na zadaniu 2, obejmującym m.in. gminy Suwałki, Raczki, Bakałarzewo, odbywają się spotkania z Właścicielami nieruchomości celem sporządzenia opisu stanu działki przed wejściem w teren Wykonawcy. Miały one miejsce m.in. w gminie Suwałki, Bakałarzewo. Gminie Raczki część spotkań już się odbyła, reszta pryewidyiana jest od 30 czerwca do 2 lipca br.
Rolnicy mają wiele pytań i wątpliwości
Wójt gminy Puńsk Witold Liszkowski pozbierał uwagi od mieszkańców i wysłał je inwestorowi. Czeka na odpowiedź, a po jej otrzymaniu powiadomi zainteresowanych. Samorządy gminne, przez których terytorium pobiegnie gazociąg, wzbogacą się o podatek od nieruchomości w wysokości 2 proc. wartości odcinka. Będzie to kwota regularnie wpływająca do budżetu gminy. W przypadku gminy Puńsk może chodzić o ok. 1- 1,3 mln złotych rocznie podatku z tego tytułu. I tylko należy mieć nadzieję, że fiskus nie postąpi tak, jak w przypadku „mostu” energetycznego, gdy w związku z wpływem dodatkowego podatku, zmniejszył gminie subwencję ogólną.
WYG
