Litwa chce mieć nie tylko podziemne łącze energetyczne z Polską, ale też podmorskie z Niemcami

Polskie Sieci Energetyczne informują na swojej stronie internetowej, że rozpoczęcie budowy podziemnej linii energetycznej Ełk Bis - Granica państwa (Harmony Link) planowane jest na 2028 r., a jej uruchomienie - na koniec 2030 r.

Tymczasem  minister energetyki Litwy Žygimantas Vaičiūnas ogłosił, że litewska Komisja Rządowa zamierza przyspieszyć projekt Harmony Link, strategicznego lądowego połączenia elektroenergetycznego z Polską, poprzez jego ukończenie o rok wcześniej - do końca 2029 roku. Rozpoczęcie budowy planowane jest na 2027 rok.

Projekt ma zostać wdrożony szybciej, aby zapewnić większe bezpieczeństwo energetyczne i korzyści dla konsumentów.

- Energetyka jest dziś integralną częścią bezpieczeństwa narodowego Litwy, dlatego kolejnym etapem jest wzmocnienie ochrony krytycznej infrastruktury energetycznej - podkreślał minister energetyki Žygimantas Vaičiūnas.

- Jest to związane z korzyściami zarówno dla Litwy, jak i Polski. Dostrzegamy dodatkowe korzyści. Przykładem jest podłączenie odnawialnych źródeł energii, które będzie możliwe po realizacji połączenia. Jeśli „Harmony Link” zostanie zrealizowane wcześniej, z pewnością będzie to korzystne zarówno dla Litwy, jak i Polski - akcentował Žygimantas Vaičiūnas.

To by oznaczało, że musiałyby być przyśpieszone procesy pozyskiwania wymaganych zgód administracyjnych oraz prace nad przygotowywaniem projektu budowlanego i cała procedura uzyskania pozwolenia na budowę. A te, jak wiadomo, są po polskiej stronie granicy bardzo przewlekłe.

Zakres inwestycji

Głównym elementem inwestycji jest linia elektroenergetyczna Ełk Bis-Granica RP o napięciu 220 kV w technologii kablowej. Oznacza to, że izolowane przewody zostaną zakopane w gruncie. Łączna długość połączenia po polskiej stronie wyniesie ok. 100 km.



Po zakończeniu projektu, objętość wymiany energii elektrycznej między krajami ma wynieść do 1,2 tys. MW w kierunku importu i eksportu.

Koszt inwestycji szacuje się na  ponad 900 milionów euro. Maksymalny budżet projektu na Litwie wyniesie 220 milionów euro, z czego 147,2 miliona euro pochodzi z unijnego wsparcia. Natomiast w Polsce całkowite inwestycje mają wynieść około 703 miliony euro, z czego pomoc z UE ma wynieść około 368 milionów euro

Przebieg linii

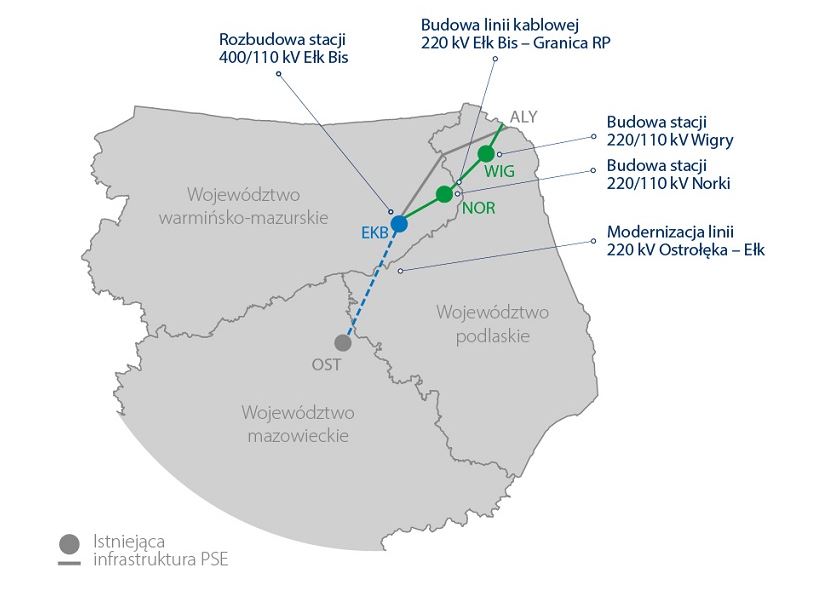

Po stronie polskiej Inwestycja obejmie sześć gmin w województwach warmińsko‑mazurskim i podlaskim. Harmony Link przebiegnie przez gminy Ełk, Kalinowo, Raczki, gminę Suwałki, miasto Suwałki oraz Szypliszki.

W ramach projektu powstaną dwie stacje elektroenergetyczne – Norki w gminie Kalinowo oraz Wigry w gminie Suwałki. Będą one kluczowymi punktami nowego połączenia, umożliwiającymi stabilną pracę sieci i integrację z systemem litewskim. Z kolei stacja Ełk zostanie rozbudowana, a linia napowietrzna 220 kV Ostrołęka-Ełk przejdzie modernizację

Po stronie litewskiej

„Harmony Link” będzie budowane na terenie gmin Vilkaviškis, Kalvarija i Marijampolė. Składać się będzie z nowych dwutorowych linii 220 kV prądu przemiennego, które połączą stacje w Ełku i Gižai.

Podmorskie połączenie Litwa, Litwa - Niemcy

Ministrowie energii Litwy, Łotwy i Niemiec podpisali w minionym tygodniu w Paryżu deklarację intencyjną w sprawie współpracy w rozwoju transgranicznej infrastruktury przesyłu energii elektrycznej.

Osiągnięto porozumienie w sprawie oceny wykonalności bałtycko-niemieckiego PowerLink, hybrydowego połączenia elektroenergetycznego, które litewski operator Litgrid planuje zrealizować wspólnie z łotewskimi i niemieckimi operatorami systemów przesyłowych energii elektrycznej.

Koncepcja projektu, zaprezentowana wcześniej przez Litgrid, Augstsprieguma tīkls i 50Hertz, obejmuje hybrydowe połączenie morskie o mocy 2 GW i długości około 600 km, zwane bałtycko-niemieckim PowerLink. Punkt połączenia w krajach bałtyckich planowany jest na granicy litewskiej lub łotewskiej, a dokładna lokalizacja zostanie ustalona po przeprowadzeniu badań technicznych.

Możliwy termin zakończenia projektu to 2037 rok

Takie hybrydowe połączenie połączyłoby Niemcy i kraje bałtyckie bałtycko-niemieckim kablem elektroenergetycznym PowerLink, a także umożliwiłoby rozwój odnawialnych źródeł energii elektrycznej.

Projekt Bałtycko-Niemiecki PowerLink umożliwi handel energią elektryczną między krajami bałtyckimi a Niemcami, integrację do 2 GW mocy wiatrowej na morzu na Litwie i Łotwie oraz rozbudowę lądowych mocy odnawialnych. Projekt ten zwiększy niezawodność dostaw energii elektrycznej dla wszystkich trzech krajów

W podpisanym oświadczeniu intencyjnym stwierdzono, że rozwój takich hybrydowych połączeń energetycznych w regionie Morza Bałtyckiego może przynieść wielostronne korzyści i przynieść pozytywne skutki społeczno-gospodarcze dla wszystkich krajów uczestniczących. Przyczyniłoby się to również do zmniejszenia zależności od paliw kopalnych i zapewnienia konkurencyjnych cen energii elektrycznej.

WYG

Źródła i fot: Ministerstwo Energetyki RL; PSE

udostępnij na fabebook
Skomentuj:
nick*
komentarz*


Sponsor pogody
Pogoda
Newsletter

Jeżeli chcesz otrzymywać od nas informacje o nowych wiadomościach w serwisie podaj nam swój e-mail.

Kursy walut
02.25.2026 Kupno Sprzedaż
EUR 0.00% 4.2226 4.3080
USD 0.00% 3.6134 3.6864
GBP 0.00% 4.8314 4.9290
CHF 0.00% 4.5222 4.6136
Dodaj nowe ogoszenie
