Kosztująca 220 mln zł budowa Instalacji Termicznego Przekształcania Odpadów Komunalnych to obecnie największa inwestycja infrastrukturalna w Suwałkach. Po dwumiesięcznej przerwie zimowej wykonawca wznowił prace, które obecnie prowadzone są w systemie dwuzmianowym.
Roboty budowlane, wstrzymane 27 grudnia 2025 r. z powodu silnych mrozów, zostaÅ‚y wznowione 2 marca 2026 r. Obecnie, aby nadrobić dwumiesiÄ™czny przestój i utrzymać harmonogram, prace na placu budowy prowadzone sÄ… w godzinach 6:00 – 22:00.
Kluczowe parametry inwestycji
- Wydajność: ok. 26 tys. ton odpadów rocznie.
- Produkcja ciepła: 140 tys. GJ (pokrycie 15% potrzeb miejskiej sieci).
- Produkcja energii elektrycznej: 10 tys. MWh (zaspokojenie ponad 50% potrzeb miejskich jednostek).
- Koszt całkowity: 220 169 877 zł
- Dofinansowanie z NFOŚiGW: 64 053 500 zł (dotacja) oraz 114 921 500 zł (pożyczka).
– Budowa wÅ‚asnej spalarni to przede wszystkim krok w stronÄ™ stabilizacji opÅ‚at za odpady dla mieszkaÅ„ców. Obecnie frakcja palna, której nie można poddać recyklingowi, musi być wywożona przez podmioty zewnÄ™trzne. To generuje wysokie koszty i uzależnia nas od cen rynkowych, na które nie mamy wpÅ‚ywu. DziÄ™ki tej instalacji domykamy system gospodarki odpadami wewnÄ…trz miasta, zyskujÄ…c przy tym tanie źródÅ‚o ciepÅ‚a i prÄ…du dla naszych jednostek i spóÅ‚ek komunalnych – podkreÅ›la Marcin BonisÅ‚awski, zastÄ™pca prezydenta SuwaÅ‚k.

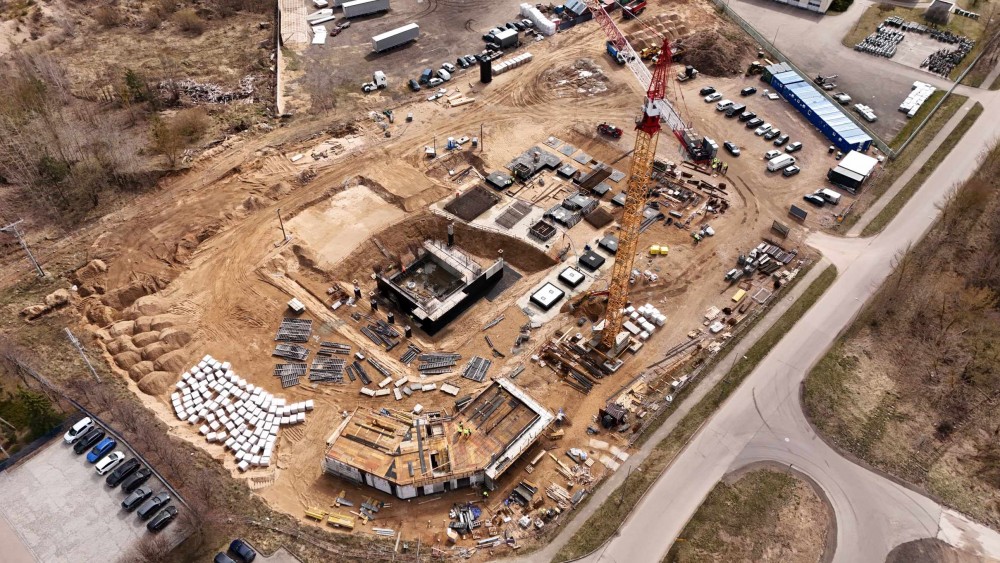

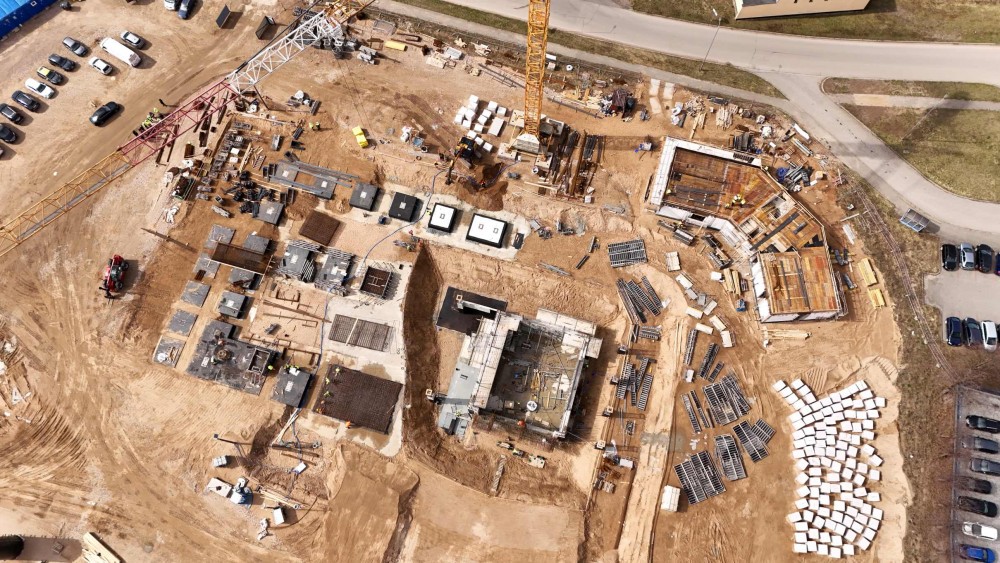

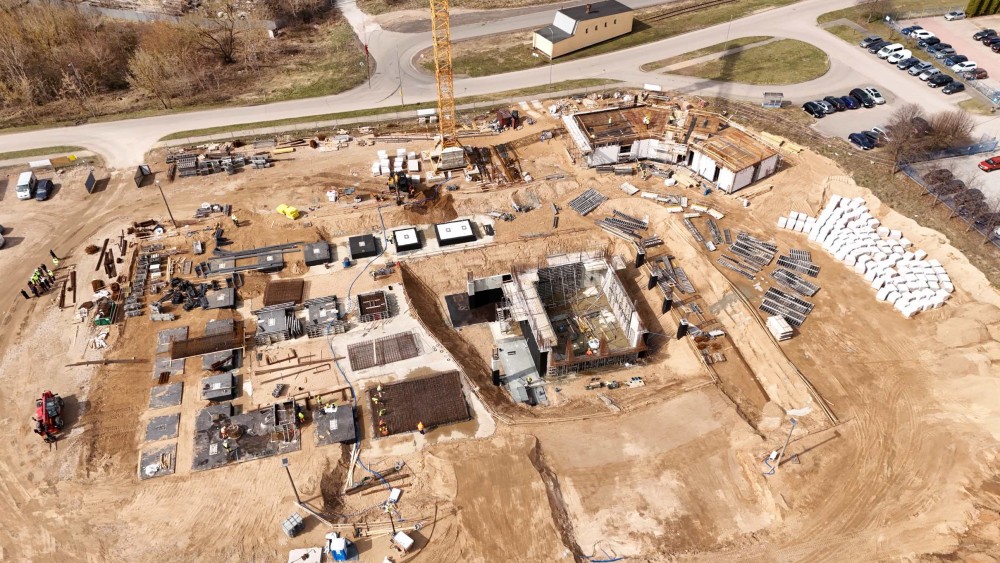

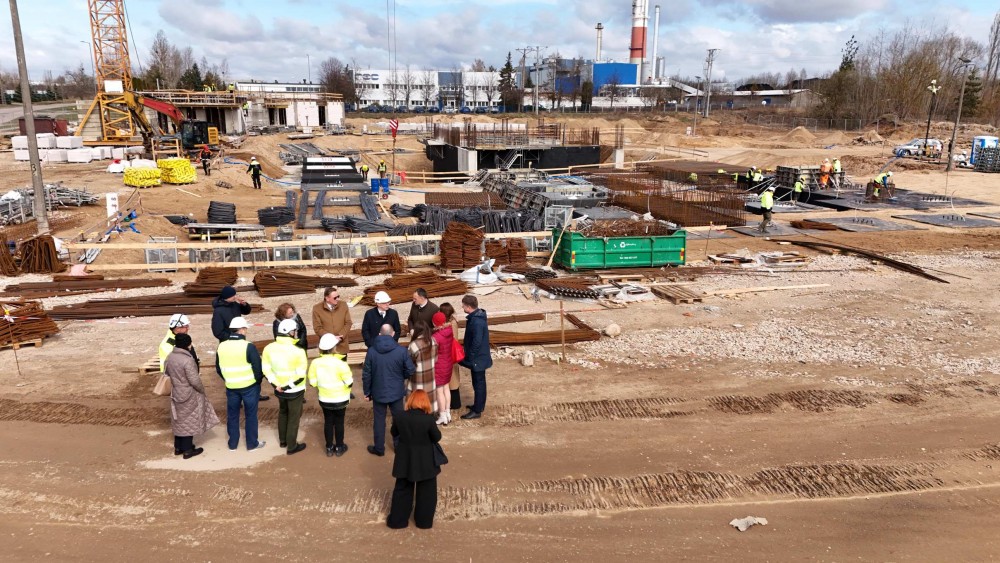

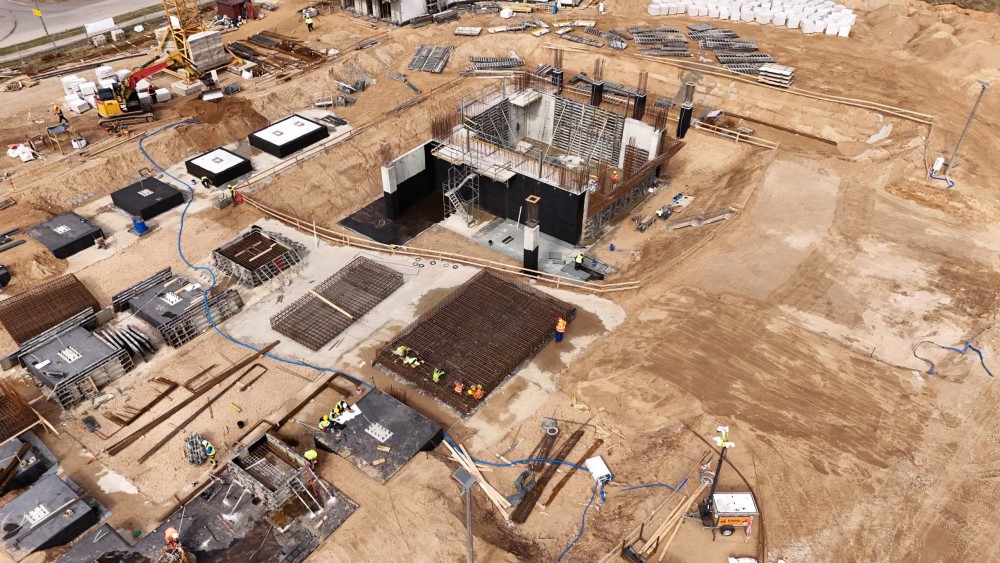

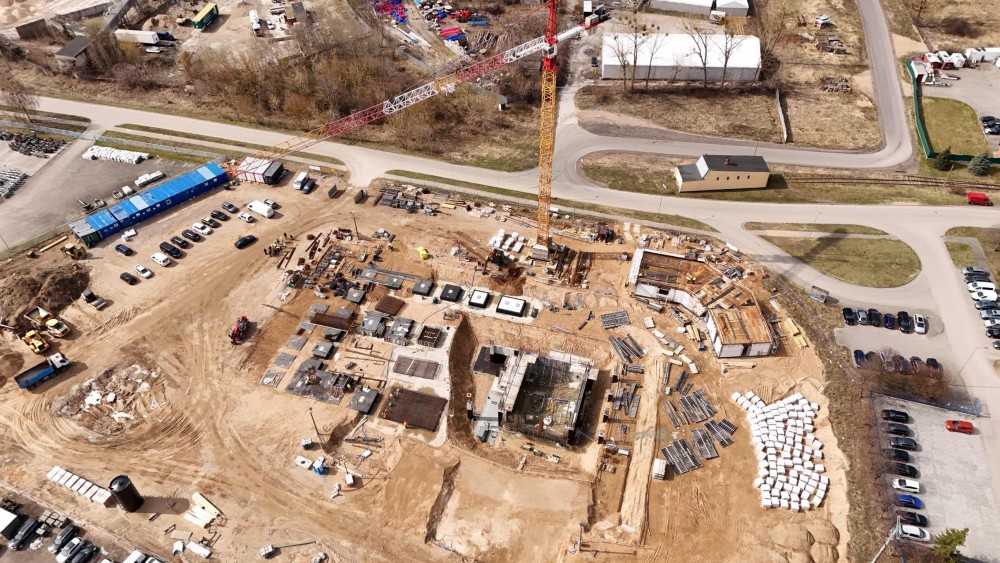

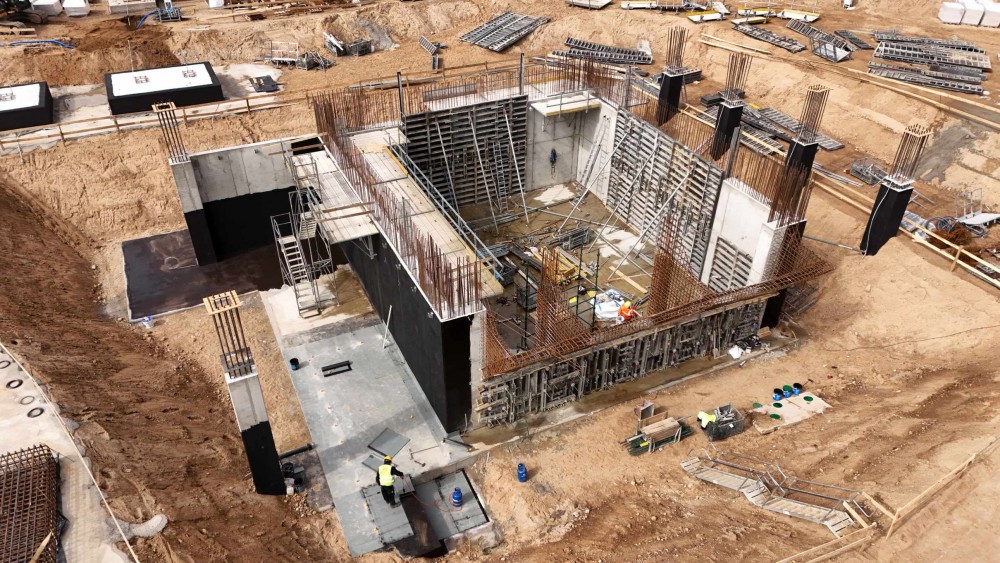

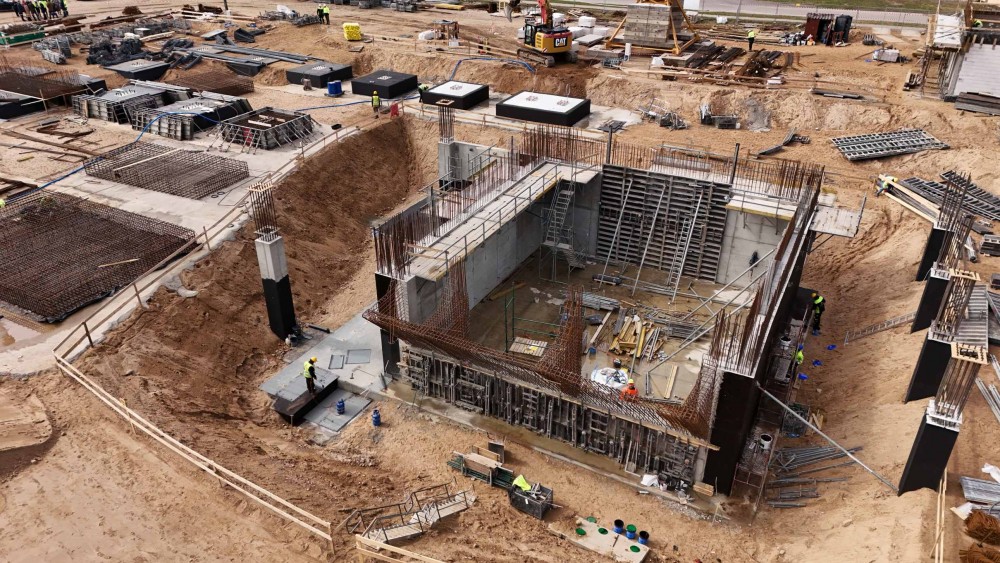

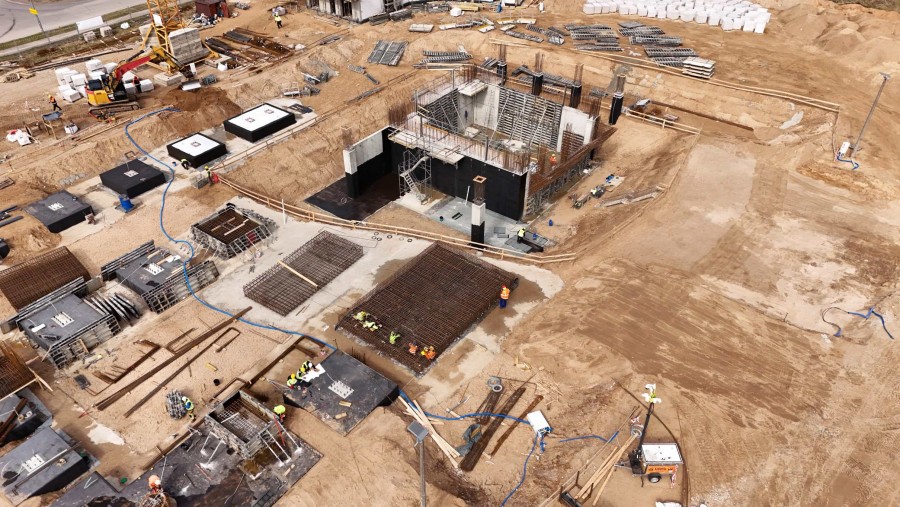

Postęp na placu budowy
Na plac budowy dotarÅ‚y już pierwsze elementy zespoÅ‚u kotÅ‚a z paleniskiem. W najbliższych tygodniach spodziewane sÄ… dostawy komponentów systemu oczyszczania spalin.
Planowany termin zakończenia wszystkich prac to 27 kwietnia 2027 roku.
Zapraszamy do obejrzenia galerii zdjęć z drona, które wykonano w tym tygodniu.
Źródlo i fot. UM SuwaÅ‚ki
