Polskie Sieci Elektroenergetyczne, zapraszają mieszkańców, w szczególności właścicieli, których dotyczy planowana inwestycja - budowa linii elektroenergetycznej 220 kV Ełk Bis-Granica RP (w technologii kablowej), na spotkania konsultacyjno-informacyjne:
- 18 lutego (wtorek), godz. 15:00 – 19:00,
- 19 lutego (Å›roda), godz. 15:00 – 19:00,
- 27 lutego (czwartek), godz. 15:00 – 19:00,
które odbÄ™dÄ… siÄ™ w Szkole Podstawowej nr 11 z OddziaÅ‚ami Integracyjnymi im. gen. bryg. pil. Witolda Urbanowicza w SuwaÅ‚kach, ul. Szpitalna 66, 16- 400 SuwaÅ‚ki.
Spotkania organizowane sÄ… w formule eksperckich dyżurów, podczas których wÅ‚aÅ›ciciele, w ramach indywidualnych rozmów, bÄ™dÄ… mogli uzyskać informacjÄ™ na temat przebiegu trasy nowej linii, planowanej technologii i harmonogramu poszczególnych etapów realizacji budowy linii kablowej.
Więcej informacji o inwestycji na stronie: www.inwestycje.pse.pl/polaczeniepolskalitwa/
Przypomnijmy. PSE – Polskie Sieci Energetyczne przygotowujÄ… do realizacji budowÄ™ kolejnego poÅ‚Ä…czenia energetycznego miÄ™dzy PolskÄ…, a LitwÄ….

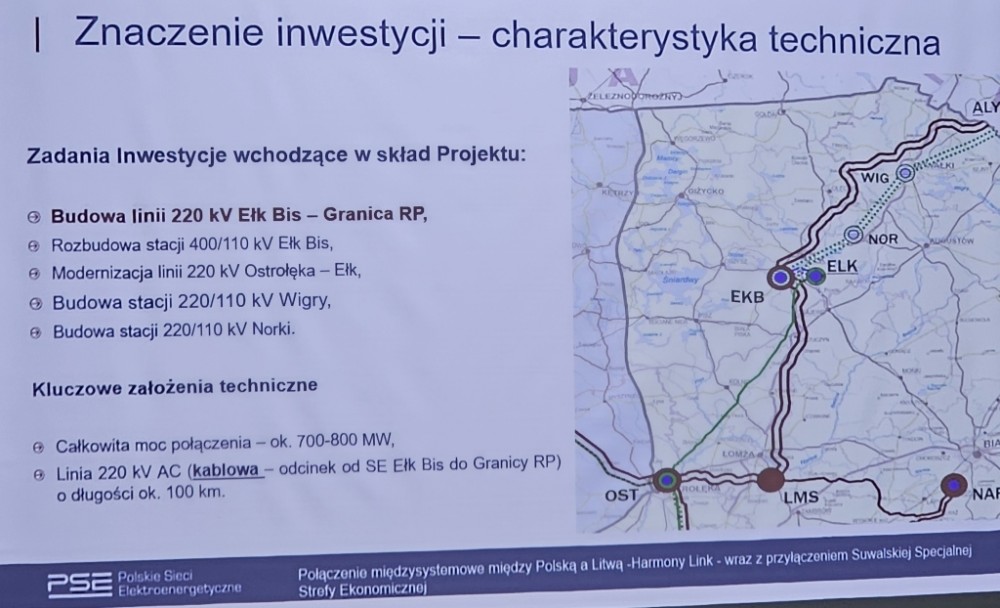

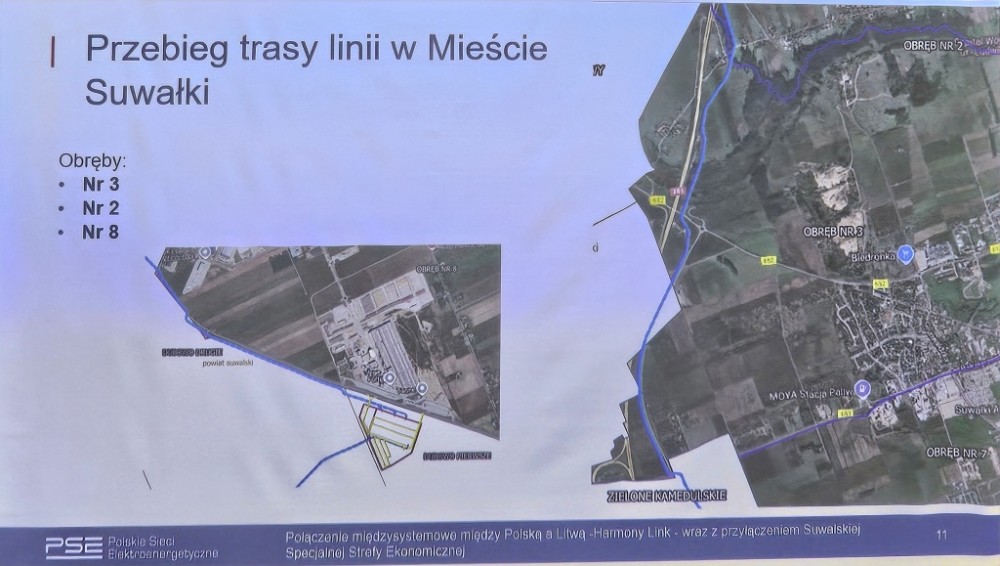

Nowa, kolejna linia ma zapewnić stabilność i synchronizację systemu Państw bałtyckich z systemem europejskim. Będzie to linia kablowa podziemna. Zacznie się w Ełku i w stronę granicy przebiegnie przez 6 gmin w tym Miasto Suwałki. Jej długość to ok 100 km. Wybudowane będą dwie stacje. Jedna z nich stanie na terenie Gminy Suwałk. Całkowita moc połączenia to 700-800 MW. Będzie to linia wysokiego napięcia 220kV.

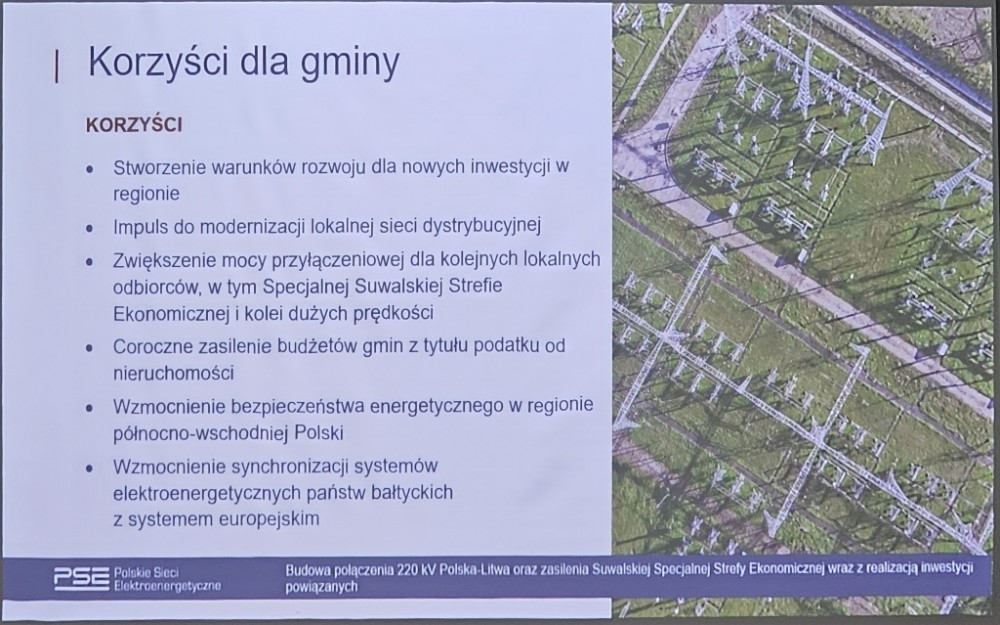

Linia podziemna jest rozwiązaniem mniej oddziałowującym niż tradycyjna linia usytuowana na słupach energetycznych. Pole magnetyczne zamyka się w ziemi i nie istnieje zjawisko promieniowania elektrycznego. Nie ma też zjawiska cieplnego. Jak zapewniają przedstawiciele PSE budowa linii nie będzie niosła zagrożenia dla życia ludzi i zwierząt.
RozpoczÄ™cie robót zaplanowano na 2028 rok, a zakoÅ„czenie inwestycji to prawdopodobnie 2030 rok.
Spotkania odbÄ™dÄ… siÄ™ również w gminach, przez które przebiegać bÄ™dzie linia. O szczegóÅ‚ach poinformujemy.
