PSE – Polskie Sieci Energetyczne przygotowują do realizacji budowę kolejnego połączenia energetycznego między Polską a Litwą.
SzczegóÅ‚y inwestycji zaprezentowano podczas Sesji Rady Miejskiej gdyż bÄ™dzie ona przebiegać w sÄ…siedztwie SuwaÅ‚k.
- Pierwsze połączenie EÅ‚k – Alytus już dziaÅ‚a od kilku lat. Ten projekt zapewniÅ‚ bezpieczeÅ„stwo energetyczne krajom nadbaÅ‚tyckim. Chcemy wybudować drugie takie połączenie. Rozpoczynamy w tej sprawie szerokie konsultacje spoÅ‚eczne – poinformowaÅ‚a Ewa Zaremba z PSE.

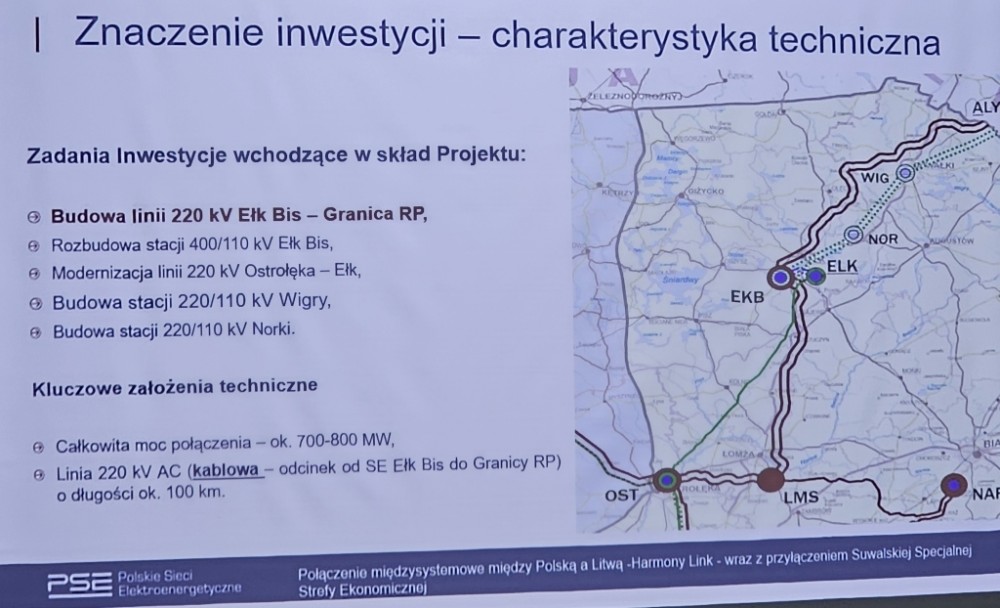

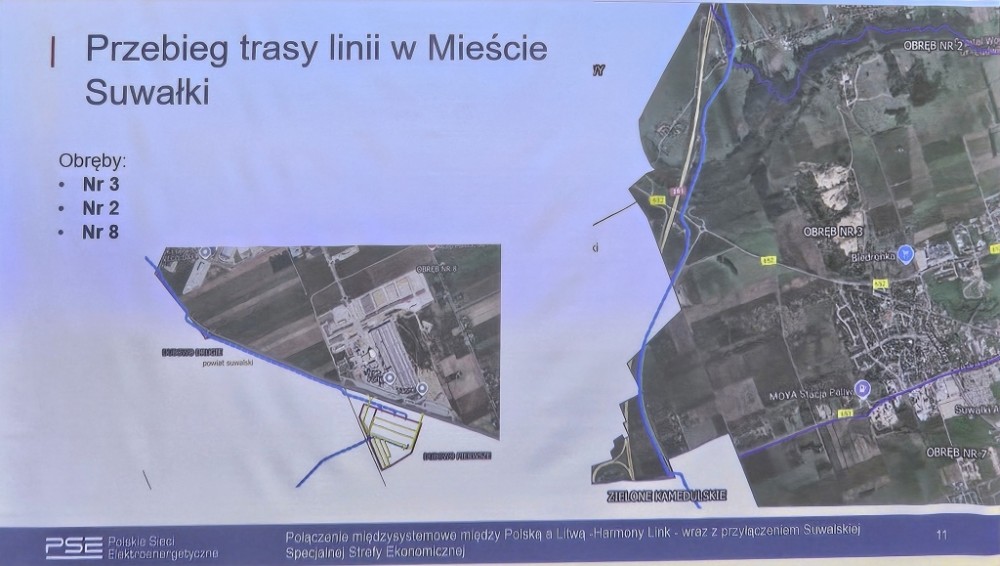

Linia ma zapewnić stabilność i synchronizację systemu Państw bałtyckich z systemem europejskim. Będzie to linia kablowa podziemna. Zacznie się w Ełku i w stronę granicy przebiegnie przez 6 gmin w tym Miasto Suwałki. Jej długość to ok 100 km. Wybudowane będą dwie stacje. Jedna z nich stanie na terenie Gminy Suwałk. Całkowita moc połączenia to 700-800 MW. Będzie to linia wysokiego napięcia 220kV.
Linia podziemna jest rozwiązaniem mniej oddziałowującym niż tradycyjna linia usytuowana na słupach energetycznych. Pole magnetyczne zamyka się w ziemi i nie istnieje zjawisko promieniowania elektrycznego. Nie ma też zjawiska cieplnego. Jak zapewniają przedstawiciele PSE budowa linii nie będzie niosła zagrożenia dla życia ludzi i zwierząt.

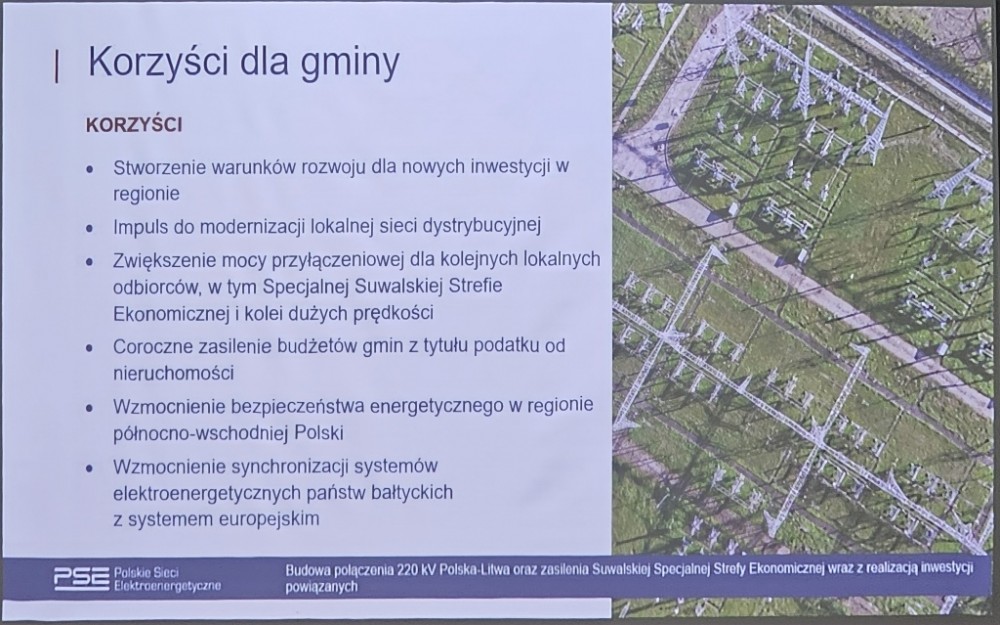

SpóÅ‚ka PSE planuje 3 spotkania konsultacyjne w SuwaÅ‚kach. WÅ‚aÅ›ciciele nieruchomoÅ›ci, przez które przebiegać bÄ™dzie linia otrzymajÄ… osobiste zaproszenie na takie spotkania.
- Od dÅ‚uższego czasu jestem już w kontakcie z firmÄ… PSE i wspólnie przygotowujemy ten projekt do realizacji na terenie SuwaÅ‚k. Na pewno bÄ™dziemy wspierać naszych mieszkaÅ„ców we wszelkich sprawach, które bÄ™dÄ… wymagaÅ‚y wyjaÅ›nienia w zwiÄ…zku z tÄ… inwestycjÄ… – zapewnia CzesÅ‚aw Renkiewicz, prezydent SuwaÅ‚k.
RozpoczÄ™cie robót zaplanowano na 2028 rok, a zakoÅ„czenie inwestycji to prawdopodobnie 2030 rok.
ŹródÅ‚o i fot. UM SuwaÅ‚ki
